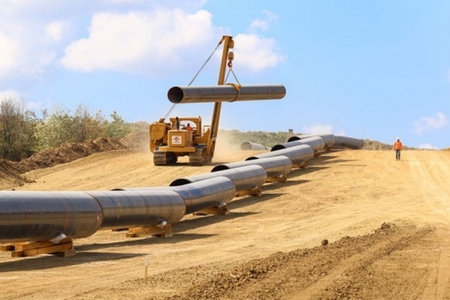

El Gasoducto Néstor Kirchner comenzará a operar el martes y se inaugurará el 9 de julio
El Gobierno informó este jueves que el próximo martes 20 de junio, Día de la Bandera, comenzará el proceso de llenado del Gasoducto Néstor Kirchner, cuya inauguración oficial será el 9 de julio, Día de la Independencia.
A través de un comunicado, el Ministerio de Economía, la Secretaría de Energía y Energía Argentina S.A. (ENARSA) anunciaron que "se cumplió con el objetivo propuesto" y que, por ese motivo, el próximo 20 de junio "se abrirá la válvula y comenzará el proceso de llenado del Gasoducto Presidente Néstor Kirchner".
"El proceso de llenado del gasoducto responde a procedimientos habituales en este tipo de sistema, lo que involucra fases de barrido y presurización de las cañerías de forma progresiva", aseguraron en el texto.
Por otra parte, el comunicado indica que "a tal efecto, se desarrolló un cronograma de habilitaciones y puesta en marcha del primer tramo de 573 kilómetros que une Tratayén (Neuquén) con Saliqueló (Buenos Aires).
Cronograma de puesta en marcha del Gasoducto Néstor Kirchner
20 de junio | Habilitación y puesta en marcha de EMED Tratayén y habilitación del kilómetro 0 al 29.
25 de junio | Habilitación del kilómetro 29 al 61.
27 de junio | Habilitación del kilómetro 61 al 89.
29 de junio | Habilitación del kilómetro 89 a 145.
04 de julio | Habilitación del kilómetro 145 al 285.
08 de julio | Habilitación del kilómetro 285 al 570.
09 de julio | Inauguración oficial del primer tramo del Gasoducto Presidente Néstor Kirchner.
Fuente: Ambito.com
